地質リスク
地質リスクとは
大陸と比して地質の複雑な日本列島(全地連,2013) |
今回の新国立競技場問題が良いアナロジーです。設計コンペの前に、サブ競技場も含めた競技団体側の要望、災害時の防災施設としての危機管理当局の要請、イベント会場としての芸術団体の要望、神宮外苑としての自然環境面からの配慮などなどを総合的多面的に検討した上で、経済性・施工性などを考慮して、ベストな設計条件を提示すべきでした。それらを度外視したままデザインだけを優先したために、法外な金額になり、景観も台無しになってしまうデザインが採用されてしまいました。結局、白紙に戻され、手戻りです。その上、違約金など60億円以上の無駄な出費を強いられました。
従来の公共工事でも、プランニングの段階で地質関係者がタッチしていなかったため、同様な問題を引き起こした例が多々ありました。キャップロック型地すべり・崩壊で述べた入来峠付近の国道328号における地すべりなどが、県内で起こった事例の一つです。道路の線型だけを考えたのでしょう。ダムでも、地形だけで最大貯水量の位置にダムサイトを決め、地質的に問題が起きた例もあります。
イギリスの検証例
実はイギリスに先例があります。サッチャー改革で調査費が大幅に削減されました。その結果、事故・費用増大・工期遅延などさまざまな副作用が噴出しました。そこで、役所・学会・職能団体(日本の技術士会のようなもの)の三者でSite Investigation Steering Groupを結成、検証作業が行われました。その報告書第1巻のタイトルが“Without site investigation ground is a hazard”(現地調査なしでは地盤は危険)です。いくつか引用してみましょう。イギリスSite Investigation Steering Groupの報告書 | |

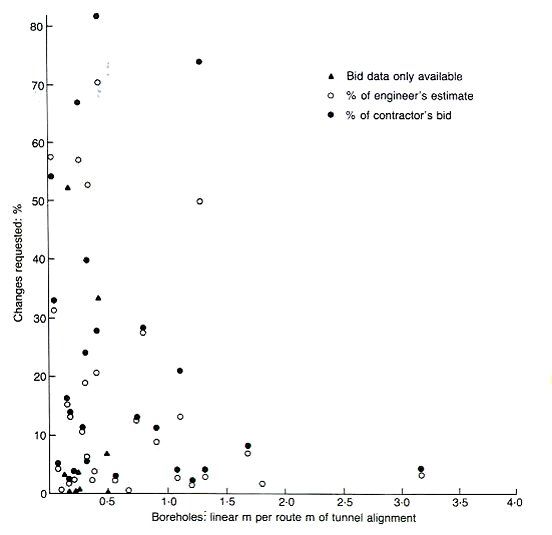

トンネル長当たりのボーリング長(m)と計画変更率 |
♦ Industrial Building Projects
- A review of 5000 industrial building projects by the National Economic Development Office (NEDO, 1983) showed that half of the projects overran by one month or more. 37% of a representative group of 56 case study projects suffered delays due to ground problems. Without exception on redeveloped sites unforeseen ground conditions were met during construction.
- On ten large highway construction projects, Tyrrell reported in 1983 that the final cost was on average 35% greater than the tendered sum. Half of this increase was a result of inadequate planning of ground investigation or poor interpretation of the results.
- Following a review of over 200 road and bridge projects where premature remedial costs exceeded £100,000 (1988 prices), in 1989 the National Audit Office expressed concern at the high costs associated with geotechnical problems. Geotechnical problems on eight road and six bridge projects resulted in extra work costing £18 million.
- Based on an analysis of 89 underground projects, the US National Committee for Tunneling Technology in 1984 concluded that in more than 85% of the cases the level of site investigation was too low for adequate characterization of site conditions, leading to claims and cost overruns.
- Expenditure on site investigation as a percentage of total project cost is low, and ranges typically from a mere 0.1 to 0.3% for building projects. Over the past 25 years ground investigation prices have been forced down in real terms and investigation today is often based upon minimum cost and maximum speed. This inevitably increases the risk of poor-quality work.
- It is therefore not surprising that the ground works designed for the site are often not suited to the actual ground conditions. In such circumstances the costs of remedying wrongly designed works or mobilizing alternative construction methods are usually far in excess of the cost of the original site investigation.
- The solution to the problem, however, is not just to throw more money into more site investigation. In many cases, greater benefits for the client can be obtained simply by better planning of the investigation using a geotechnical specialist, i.e. a chartered engineer or chartered geologist with appropriate expertise and experience in geotechnics.
リスクアセスメント
プロセスマネージメント(佐橋,2007) |
ガイドラインの策定
地質・地盤リスクマネジメントのプロセス (国交省,2020) |

福岡地下鉄陥没事故(2016/11/08) (福岡地下鉄HPによる) |
地質・地盤リスクとは地質・地盤の不確実性に起因して計画や想定との乖離によって生じる影響と捉え、地質・地盤リスクアセスメントとは、地質・地盤リスクを評価し最適なリスク対応を決定実施するための組織・仕組みを構築運用し、継続的に改善していくプロセスないし活動と定義しています。そして、事業全体の最適な計画を立てることによって、事業の効率や生産性の 向上という新たな価値を創造することを目指すものと、考え方の基本を示しています。実際のマネジメントに際しては、発注者はもとより、地質調査業者・設計コンサルタント業者・建設業者さらには維持管理業者までがONE-TEAM体制で連携することの重要性を強調しています。そのためには情報の見える化と共有、PDCAサイクルによる不断の見直しが肝心と述べています。
文献:
- 佐橋義仁(2016), 建設事業マネジメント論―CMの本質とは―. 建設技術研究所, 213pp.
- 高崎英邦・佐橋義仁・石井信明(2004), 進化する建設マネジメント. 建設図書, 217pp.
- 渡邊法美(2006), リスクマネジメントの視点から見たわが国の公共工事入札・契約方式の特性分析と改革に関する一考察. 土木学会論文集F, Vol.62, No.4, p.684-703.
- 社団法人全国地質調査業協会連合会(2007), 地質リスクに関する調査・研究. 61pp.
- 地質リスク学会・社団法人全国地質調査業協会連合会(2010), 地質リスクマネジメント入門. オーム社, 216pp.
- 一般社団法人全国地質調査業協会連合会(2015), 地質リスク調査検討業務発注ガイド―地質に係わる事業損失を軽減するために―. 9pp.
- 一般社団法人全国地質調査業協会連合会(2016), 2016改訂版 地質リスク調査検討業務発注ガイド―建設事業の生産性向上と品質向上のために―. 39pp.
- Clayton, C. R. I.著・英国土木学会編・全地連訳(2016), ジオリスクマネジメント: 地質リスクマネジメントによる建設工事の生産性向上とコスト縮減. 古今書院, 108pp.
- Littlejohn, G. S., Cole, K. W. & Mellors, T. W. (1994), Without site investigation ground is a hazard. Proceedings - ICE: Civil Engineering, Vol.102, No.2, p.72-78.
- Site investigation steering group(1993), Without Site Investigation, Ground is a Hazard. Thomas Telford Services Ltd, 49pp.
- Site investigation steering group(1993), Planning, Procurement and Quality Management. Thomas Telford Services Ltd, 35pp. .
- 国土交通省大臣官房 技術調査課・国立研究開発法人 土木研究所・土木事業における地質・地盤リスクマネジメント検討委員会(2020), 土木事業における地質・地盤リスクマネジメントのガイドライン―関係者が ONE-TEAM でリスクに対応するために―. 国土交通省, 69pp.
